Zweiter Megatag diese Woche: Deckenbewehrung, Deckenschalung, Leerrohre

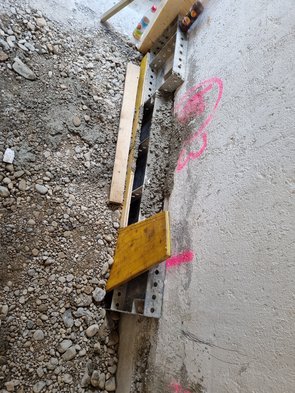

Kellerunterfangung Teil 3

Baufirma war heute mit drei Trupps da. 12 Uhr haben wir dann Schluss gemacht, weil Nachbarn eine lange geplante Party geplant haben.

Trupp 1 inkl. Chef hat die Unterfangungen Segment 2 ausgeschalt, Segment 3 gemauert bzw. betoniert. Dafür kam dann trotz Samstag der Betonmischer. Laut Baufirma ist das wirtschaftlicher als selbst zu mischen. Gehen doch etliche hundert Liter Beton in jede Unterfangung. Vor allem das Segment im Flur war richtig groß und tief. Das ist eigentlich eine tragende Wand. Aber da war echt fast nix an Fundament drunter! Sprich: das Podest für die Heizung hat dann wohl all die Jahrzehnte das Haus mitgetragen.

Gut, dass ich den Estrich aus dem ganzen Haus entfernt hatte (somit weniger Last), als ich die Kellerböden rausgestemmt hatte.

Montag dann der letzte Unterfangungstag :-) Zeit wirds, sonst können wir uns das echt nimmer leisten!

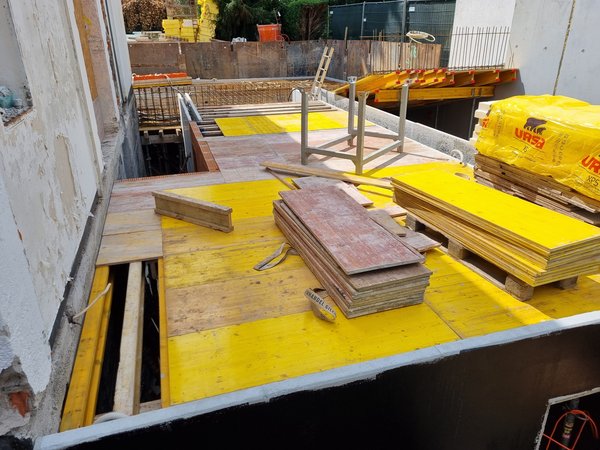

Schalung Kellerneubaudecke

Kellerneubau muss auch die Decke schnellstens drauf, damit nach der Trocknungszeit abgedichtet werden kann und nach dem Urlaub der Baufirma (= Durchhärtungszeit Beton) der Verbau gezogen werden kann und Humus aufgebracht werden kann. Daher kam ein weiterer Trupp der Baufirma, der die Schalung im Kellerneubaubereich eingebaut hat.

Ich habe für die Deckenleuchten die Aussparungen für die Stromleitung geschlitzt.

Bewehrungslage 2 TG-Decke

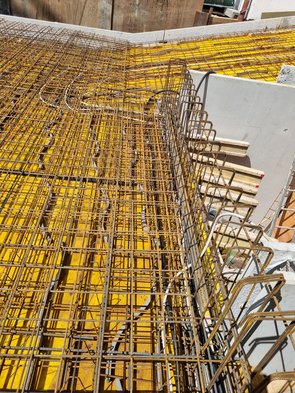

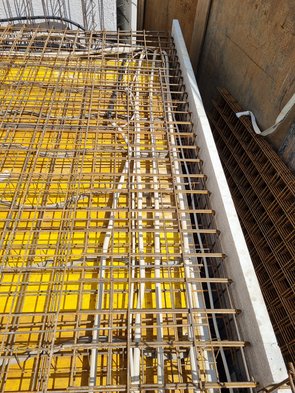

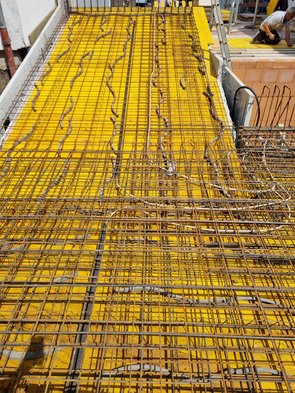

Bei manchen Stellen (siehe Fotos) frag ich mich echt: muss das wirklich sein? Da ist mehr Stahl als sonstwas drin!

Ich musste an einer Stelle das Leerrohr nochmal umlegen, weil da noch so viel Bewehrung drauf kam, dass das Leerrohr das Betonieren evtl. nicht überlegt hätte.

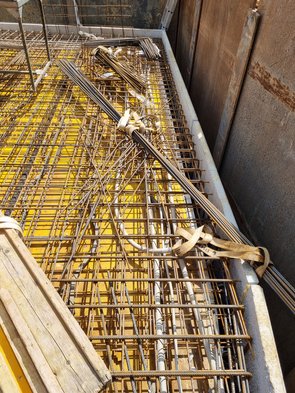

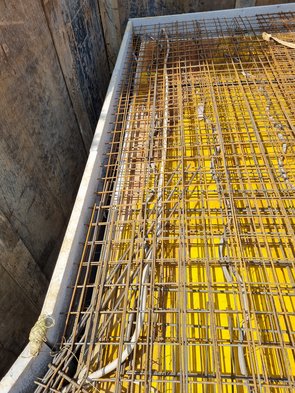

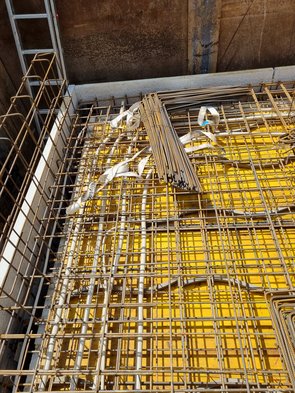

Leerrohre

Heute nochmal jede Menge Lerrrohre verlegt und angeschlossen. Und Fotos gemacht.

Nachdem hier ja einige Fachleute mitlesen: keine Sorge, ich binde die schon noch mit Kabelbindern an der Bewehrung fest. Aber heute war erstmal wichtig, dass die Rohre drin sind, bevor die zweite Lage Bewehrung drauf kam. Musste eh an mehreren Stellen schon drunterfummeln. Da Anna heute auch mit dabei war, gings gefühlt mehr als doppelt so schnell.

Morgen dann noch Material nachbestellen, weil es noch nicht ganz gereicht hat. Waren doch mehr Meter als zunächst gedacht. Leider ist meine Bestellung vom Freitag noch nicht verschickt, so dass diese zu spät für die Hauptbetonplatte kommt. Daher zwei Abzweige nach oben gelegt, damit ich die dann im zweiten Teil der Betonage am Mittwoch noch verbinden und legen kann.

Wertstoffhof, Baumarkt

Schlag 12 aufgehört, dann noch zum Wertstoffhof. Echt krass, was da los war. Aber nur geringe Wartezeit. Aber wie deppert manche Leute sind und wie schlecht sie auto fahren...

Dann noch zu hagebau. Parkplatz bummvoll. Laden nicht so wirklich voll, aber Schlagen ohne Ende an den Kassen. Nur vier Kassen offen. Unfassbar. Und die sollten mal bei Aldi schauen, wie schnelles und effizientes Kassieren geht.

Wobei die Leute auch deppert sind: warum geht man nicht mal unter der Woche am Abend (oder in der Früh, je nach Arbeitszeit) zum Baumarkt?
