Sechs Mann und eine Frau mit einem Ziel: putzfertig werden

Baufirma

Hat uns in der Früh einen Container geliefert, damit der abgestemmte Putz entsorgt werden kann. Hatte heute aber niemand Zeit, das zu schaufeln, liegt jetzt in der Raummitte.

Chef war auch da, als wir gekommen sind. Kurz besprochen. Die wollten fast noch die Drehscheibe ausbetonieren, haben wir aber verworfen, drängt nicht. Vsl. kriegen wir am Montag nochmal Hilfe beim Schließen der Elektroschlitze.

Die Jungs haben heute die restlichen alten Löcher verschlossen, das Loch an der Treppe in den Technikraum geschlossen und auch im Keller die hässlichen Stellen/Löcher im alten Fundament schön geschlossen.

Vor lauter Arbeit bin ich selber kaum zum Fotografieren gekommen. Mache ich morgen noch, damit wir auch Doku haben.

Putzer

Haben heute die ganzen Kantenschienen gesetzt. Das ist ganz schon viel Arbeit! Wasserwaage kommt oft zum Einsatz :-)

Ganz so schnell wie geplant waren sie wohl nicht, aber am Montag wirds losgehen mit dem OG-Putz :-)

Und kurz vor Schluss, als wir beim Mittagessen waren, haben sie offenbar mit Sprüher noch irgendwas aufgetragen, dass alles feucht war...

Dosen einschäumen

Bevor die Baufirma die Leerrohre eingipsen konnte, musste ich noch die Dosen einschäumen. Das ging nach einem kurzen Lerneffekt (zu viel Schaum) echt gut. Die Primo-Dosen sind echt cool. Blöd nur, dass man deutlich mehr Schaum braucht als angegeben. Ich hab aber nur eine Flasche - und keine Zeit, am Montag nach Aschau (Inn) zu fahren.

Die Dosen sind jetzt im OG bis auf die drei KNX-Dosen gesetzt. Morgen noch Schaumüberstand abschneiden und Putzdeckel überall drauf.

Saubermachen und Ausräumen

Anna hat den ganzen Tag Zammgekehrt, aufgeräumt und Graffl in den Keller getragen, damit Platz ist. Nachdem ein Handwerker sie dabei gesehen hat, hat er nach Arbeitsende auch schön zusammengeräumt :-)

Küche in Staub gesetzt und Gedanken zur Leerrohrdicke

Am Nachmittag dann in der Küche noch reihenweise Dosen gesenkt und Schlitze gefräst und gestemmt. Soooo viel Elektro haben wir ja eigentlich auch wieder nicht, aber durch die E-Rollläden und jeden Stromkreis mit eigener Absicherung wirds doch viel. Trotz gesäubertem Filter und neuem Staubbeutel hat Mauernutfräse leider wieder wie wild gestaubt :-(

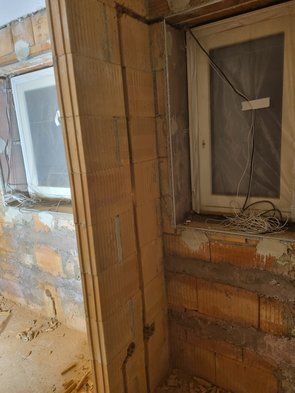

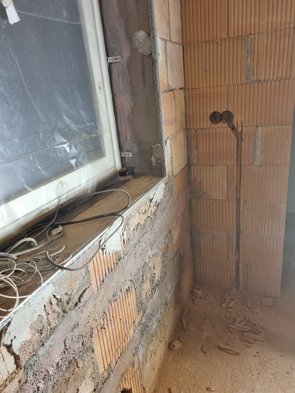

Putzer haben (damit sie Eckschienen setzen konnten) mir geholfen und die Seitenteile an den Fensterlaibungen selber rausgestemmt.

Ist jetzt alles so weit, dass ich morgen Leerrohre und Dosen einbauen kann.

Am Abend bei hagebau noch Nägel nachgekauft, dass ich morgen die Leerrohre fixieren kann und am Montag nur noch zugespachtelt werden muss.

Jetzt weiß ich ja, wie es mit den "schrägen" M25-Einführungen geht und konnte gleich richtig schlitzen. Ich war kurz am Hadern, ob wir ned M20 auch machen hätten können. Die Antwort ist ein klares Nein: Die Kinderzimmer-Rollläden wären so schon mal nicht gegangen. Und so sind wir flexibler und wahrscheinlich geht das Einführen der Kabel viel schneller. Und wer weiß, was in Zukunft noch alles kommen wird. Und außerdem ist es praktischer, bei 30 mm Trittschalldämmung 25 mm Rohre (plus Halteband) zu haben.

Zum Schluss noch Feldverteiler geschlitzt

Zum Schluss noch (weil ich es schon soooo verstaubt war) vier Schlitze gefräst für die Anschlüsse der EG-Leitungen am Feldverteiler von vorne. Palast-Elektrik Teil 2.
