Bodenaufbau und Torüberraschung
Feuchte Stelle Büro abgetrocknet
Nochmal Einsatz für Hilti
Nochmal größerer Einsatz für Hilti. Wobei es gar nicht so groß war. Die hat den alten Beton recht gut wegbekommen. Ich musste die Öffnung in der alten Kellerwand nochmal am Boden ein paar Zentimeter abstemmen. Die wurde nicht ganz hoch genug ausgesägt (weil wir so viel noch geändert haben) und dann noch eine "Rampe" für die Fußbodenheizungsleitungen im Neubaukeller freistemmen.

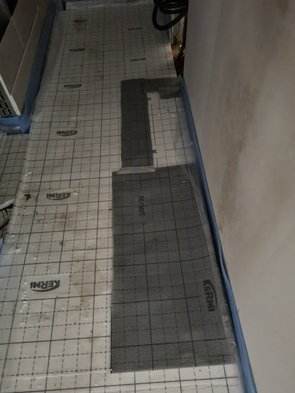

Bodenaufbau Vorratsraum und Keller-Bad und schon mal Flur angefangen
Altbekanntes Spiel: Leerrohre verlegen und verbinden, Trittschalldämmung einschneiden und auslegen, Randdämmstreifen setzen.

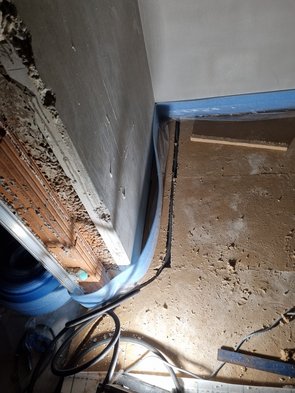

Vorher noch Leerrohr in die Hebeanlage im Bad durch das in der Bodenplatte einbetonierte Rohr gelegt. Da wär der ganze Stecker NIE durchgegangen! Gut, dass ich die Idee mit dem Leerrohr hatte. Schneiden wir das Kabel der Pumpe ab, setzen eine Trockenbaudose und verbinden dort dann gscheit alles zamm. Und das Leerrohr geht dann weiter im Trockenbau nach oben in die abgehängte Decke und dort rüber und über die abgehängte Decke versteckt in den Waschraum :-)
Gleiches gilt für die Steckdosen im Vorratsraum. Die habe ich ins Bad rüber gebohrt und verbunden und dort dann Leerrohr weiter.

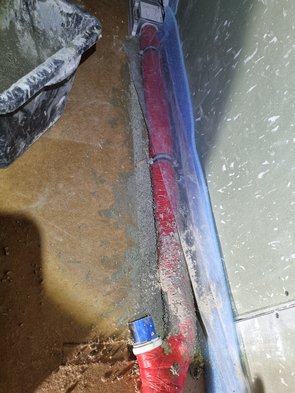

Und auch den Außenwasserhahn für eine mögliche spätere Bewässerung habe ich über den Trockenbau im Bad mit Strom versorgt, dass wir da später dann mal per KNX schalten können (falls wir wollen).

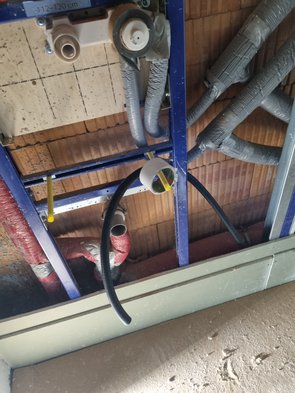

Als ich im Vorratsraum fast fertig war, kam mir dann noch, dass wir ja in der Garage einen KNX-Schalter wollen/brauchen/ggf. später mal nachrüsten. Also kurz die Stellen nochmal weg und gebohrt und nachgeschnitten und schwupp ist im Radlkeller jetzt ein KNX-Leerrohr aus dem Keller reinverlängert :-) Ist schon geil mit KNX: man verlängert nur das kleine Röhrchen und hat KNX mit all seinen Möglichkeiten, wo man es haben will :-) Nur drandenken muss man!

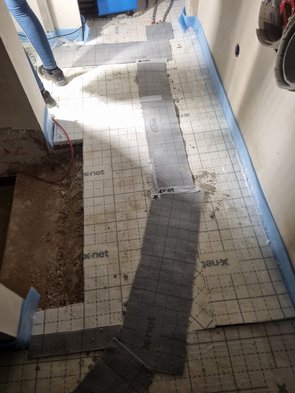

Flur konnte ich einen Teil schon die Holzfaserdämmung legen, weil dort keine Leitungen mehr reinkommen.
Im Bad am Schluss dann noch gebundene Schüttung eingearbeitet, damit es bis morgen trocknet und ich die Kermiplatten legen kann.
Überraschung des Tages

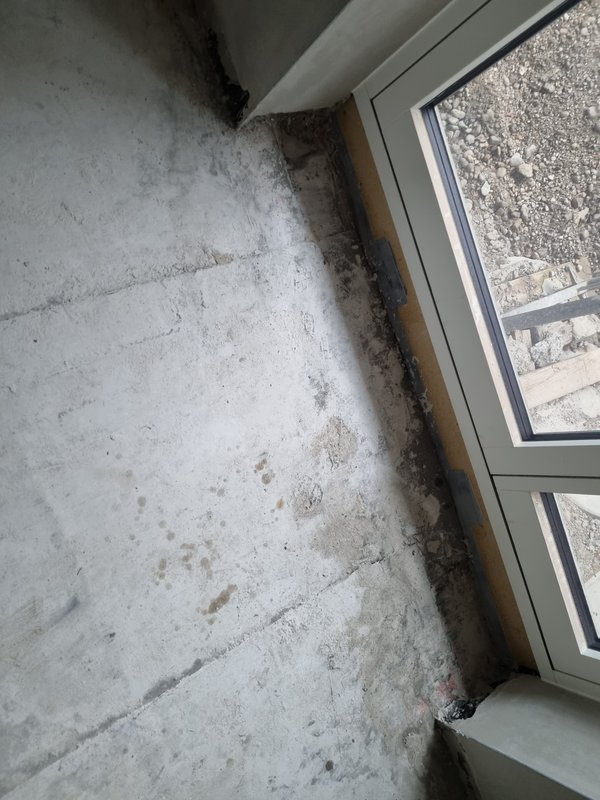

Tor war für diese Woche angekündigt. Ich habe vor paar Tagen nachgefragt und gebeten, dass man mich vorher informiert. Plötzlich scheppert es oben kurz nach 12. Waren die Torbauer da. Ich war überhaupt nicht vorbereitet, aber ich konnte die Jungs, auch dank Telefonsupport des Architekten, dann ganz gut einweisen. Die Ebenen und Höhen schauen jetzt echt geil aus. Tor war zwar schweineteuer, aber es schaut megageil aus!
Wieder ein Schritt weniger "Baustellenoptik" und "bald fertig" :-)
Spätschicht Fußbodenheizung

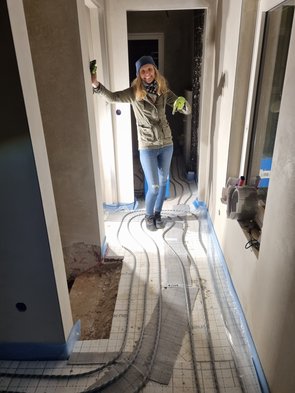

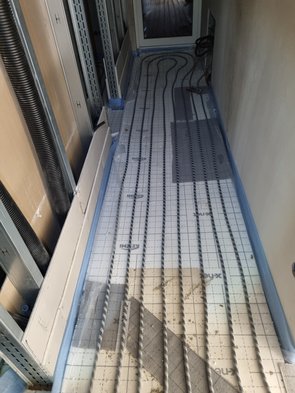

Nachdem Anna aus dem Büro zurück war und wir gegessen hatten, gings nochmal eine Runde rüber. Fußbodenschlangen im OG-Flur sind gelegt - und fertig. Auch der Anschluss an den FBH-Verteiler ist fertig :-) Somit das ganze OG somit fertig (Ränder müssen noch verklebt werden, aber das kann ich zur Not auch am Montag machen).
Leider hatte ich tagsüber vergessen, das Vlies schon über die Stellen mit der gebundenen Schüttung über den Lüftungsrohren zu kleben, daher hats paar Minuten länger gedauert.
Dann haben wir noch im EG Küche und Wohnzimmer von den restlichen Rohren den Klettkleber entfernt, damit ich die evtl. schon morgen fertig verlegen kann.
